深圳机荷改扩建电力隧道工程J7-J12区间隧道顺利贯通

作者:小编 日期:2024-05-04 17:30:34 点击次数:

信息摘要:

深圳机荷改扩建电力隧道工程J7-J12区间隧道顺利贯通

  J9九游会登录入口首页J9九游会登录入口首页4月30日,由中铁一局承担施工的深圳机荷改扩建电力隧道工程J7-J12区间隧道顺利贯通,为后续的机电安装施工奠定了基础。

深圳机荷改扩建电力隧道工程J7-J12区间隧道顺利贯通(图1)

  机荷改扩建电力隧道工程,是沈阳至海口国家高速公路荷坳至深圳机场段改扩建工程项目的前置工程。工程位于深圳市龙华区与龙岗区,施工内容包括11座竖井及盾构隧道。此次贯通的J7-J12区间隧道长约3814米,其间穿越4座竖井,区间最小转弯半径为250米,最大坡度38.6‰,洞身穿越硬岩、上软下硬及孤石地层,地层极为复杂多变。盾构连续下穿、侧穿工业厂房、密集居民区、河流、高压电塔、高压燃气管道、高速公路等重大风险源,对盾构掘进过程中的沉降控制,提出了更为严格的要求。

  项目坚持常态化标准化施工,有条不紊推进各项工作。在面对复杂的地层结构、多次下穿、侧穿重要建构筑物和危险源等难题时,项目精心钻研,反复论证施工方案;在施工过程中,始终践行“样板引路”的理念,积极落实首件制,严格把控工程质量,监管每一道工序,实时分析、总结现场工序衔接情况、施工工艺、安全质量以及监测数据变化情况,提升管理效能。

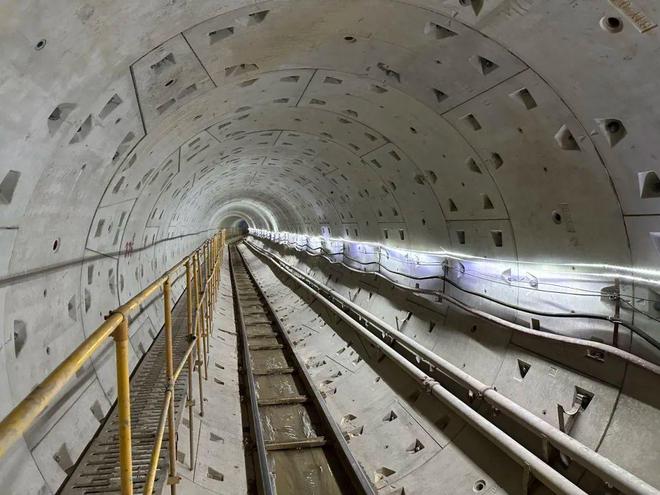

深圳机荷改扩建电力隧道工程J7-J12区间隧道顺利贯通(图2)

  此次J7-J12区间隧道顺利贯通,为公司在小直径、大坡度、长距离、小半径转弯隧道施工方面积累了宝贵经验,进一步彰显了公司的施工能力与技术水平。下一步,项目将持续绷紧安全弦,以区间整体贯通为目标,狠抓施工安全管控,全力以赴完成建设目标。(刘茂松)九游会 J9官方网站九游会 J9官方网站
